試掘調査とは?
  • check_box 試掘調査は土地の地質や環境を評価し、開発のリスクを把握する重要なステップです。
  • check_box 調査結果は、開発計画の見直しや修正を行うための重要な資料となります。
  • check_box 適切な試掘調査を実施することで、開発許可取得の成功率を高めることができます。
  • check_box 行政書士として、試掘調査の申請や書類作成を専門的にサポートします。
  • check_box オンライン相談も受けており、遠方からでもお気軽にお問い合わせいただけます。
試掘調査は、土地開発において重要なスタート地点となります。この調査を通じて、土地の地質や環境を詳細に把握することで、開発の可能性や潜在的なリスクを明らかにします。開発許可を取得する際の基盤ともなる試掘調査を、当事務所がサポートいたします。

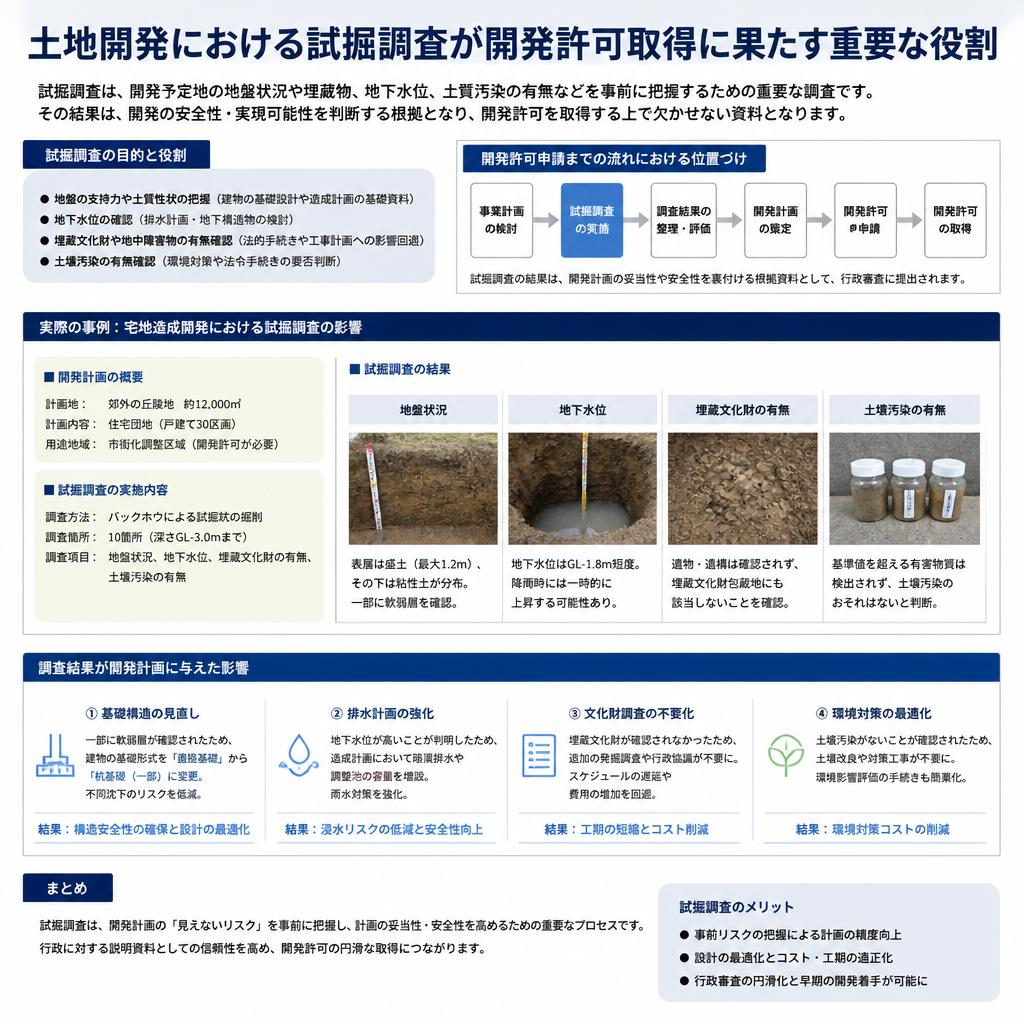

開発許可における試掘調査の重要性

開発許可における試掘調査の重要性

土地開発の未来を見据える、試掘調査の重要性

  • Point 01

    試掘調査の役割
    試掘調査は土地開発において、必須の手続きです。地質や環境の特性を把握することで、開発計画の実現可能性を評価します。調査結果は、許可申請時の重要な証拠として機能し、リスクの特定や適切な対策を講じる基盤となります。
  • Point 02

    調査がもたらす影響
    土地開発における試掘調査の結果は、開発計画に大きな影響を与えます。たとえば、地下水の流れや土質の状態の違いが明らかになれば、必要な許可や対策が変わる可能性があります。これにより、プロジェクトの進行がスムーズになり、トラブルを避けることができます。
  • Point 03

    実際の事例と成功の秘訣
    具体的な事例を用いて、試掘調査が開発許可取得においてどのように成功をもたらしたかを説明します。適切な調査を行った結果、想定以上の成果を上げたプロジェクトも存在します。準備を整えることで、成功への道を開くことができます。
背景画像

試掘調査の流れと必要書類

福岡市・福岡県|開発許可・埋蔵文化財

開発計画に
「試掘」が出てきたら。
まず、工程を整える。

「文化財課と協議してください」「試掘調査が必要です」と言われた方へ。包蔵地の確認から照会・届出、関係課協議、開発許可まで、計画全体を見ながら手続きを組み立てます。

  • 福岡市・福岡県内対応
  • 開発許可と一体で整理
  • 事前協議・書類作成を支援
REVIEW開発計画を審査
SITE INVESTIGATIONNo. FUK-32

表土
造成土
包含層
地山
CHECK遺跡の有無・深さ

こんな状況で止まっていませんか?

文化財の回答待ちで、
開発日程が読めない。

「要試掘」の意味が分からない

包蔵地外なのに協議と言われた

何の図面を出すのか分からない

工事着手への影響を知りたい

First things first

「開発許可だから
必ず試掘」
ではありません。

試掘調査が必要かどうかは、土地の位置だけで決まるものではありません。周辺の遺跡情報に加え、造成の深さ、建物基礎、地盤改良、擁壁、道路、排水施設など、地面をどこまで・どのように掘る計画かを踏まえて判断されます。

一方で、開発許可の計画では、道路・排水・造成に関する複数の協議が並行します。埋蔵文化財の確認を後回しにすると、試掘や設計調整が必要になった時点で、全体工程へ影響することがあります。

大切なのは、土地購入・設計初期の確認です。包蔵地の確認と工事計画の整理を早めに行い、文化財担当課との協議を開発許可の工程に組み込みます。

About excavation

開発許可に関係する
「試掘調査」とは

開発予定地の一部を掘削し、遺跡の有無や深さ、工事による影響を確かめるための予備的な調査です。

01

試掘で確認すること

過去の土地利用や周辺の遺跡情報だけでは分からない地下の状況を、部分的な掘削で直接確認します。遺構・遺物の有無、深さ、広がり、保存状態などを把握し、本格的な発掘調査が必要かを検討します。

02

書類審査後の主な判断

福岡市では、申請書類の審査後、おおむね次の区分で回答されます。

慎重工事影響なしと判断
工事立会工事時に確認
要試掘事前に部分掘削

When it may be needed

試掘が必要になりやすい
主なケース

個別の判断は行政機関が行います。次のような計画では、早い段階で文化財担当窓口への確認をおすすめします。

01

包蔵地・隣接地で掘削する

周知の埋蔵文化財包蔵地、その隣接地で造成・建築・道路工事などを行うケース。位置図と工事図面を用いた事前確認が重要です。

02

掘削が深い・範囲が広い

切土・盛土、地盤改良、杭・基礎、地下構造物、擁壁、調整池などにより、遺跡へ影響する可能性があるケースです。

03

道路・排水施設を新設する

開発区域内の道路、側溝、雨水・汚水管、放流施設など、建物部分以外でも地下を掘削する計画は審査対象になります。

04

面積の大きい開発を行う

包蔵地外でも未知の遺跡が存在する可能性があります。福岡市は、面積の広い開発などでは着工前の確認が望ましいと案内しています。

Development permission

開発許可と埋蔵文化財は、
同じ工程表で考える。

開発許可
計画
埋蔵文化財
照会・届出
造成・擁壁
盛土規制
道路・排水
公共施設協議
土地利用
農地・その他

開発許可では、公共施設管理者との協議、造成・排水計画の審査、各種法令の確認などを進めます。埋蔵文化財への対応も、その一つとして早期に整理しておく必要があります。

特に福岡市では、開発許可関係の協議先として埋蔵文化財課が案内されています。開発予定地が包蔵地に入っていない場合でも、都市計画法第32条に関わる開発計画では協議が必要になる場合があります。

「Webまっぷでは包蔵地外だったから、何もしなくてよい」とは限りません。
開発計画の規模・内容を踏まえ、担当課へ個別に確認します。福岡県内の福岡市以外の案件は、所在地を管轄する市町村・教育委員会等の運用を確認します。

Process

ご相談から工事着手までの
一般的な流れ

案件や自治体によって手順・必要書類・審査期間は異なります。開発許可の工程と重ねて、余裕のある段取りを組みます。

  1. 計画内容のヒアリング

    所在地・地番、敷地面積、土地の現況、造成・建築の内容、希望着工時期を確認します。

    ご相談者
  2. 包蔵地・隣接地の確認

    公開地図や行政窓口で、周知の埋蔵文化財包蔵地との位置関係を確認します。

    事前調査
  3. 工事図面・掘削内容の整理

    配置図、基礎・断面図、地盤改良、擁壁、道路、排水施設など、地下への影響が分かる資料を整理します。

    図面整理
  4. 照会・届出、担当課との協議

    必要な様式と添付図面を準備し、文化財担当課へ提出。開発許可関係の協議と並行して進めます。

    行政協議
  5. 審査結果の確認

    慎重工事、工事立会、要試掘などの回答を確認し、後続工程を調整します。

    審査
  6. 試掘調査・結果確認

    要試掘の場合は日程と現地条件を整えます。遺跡の有無や深さを確認し、必要な措置を協議します。

    行政機関等
  7. 設計調整・工事着手

    必要に応じて保存のための設計変更、工事立会、発掘調査などを経て、条件を確認して着工します。

    最終調整
福岡市は、書類受理後の審査結果をおおむね1週間程度で連絡すると案内しています。ただし、要試掘後に発掘調査が必要となる場合は、準備や調査体制により着手まで数か月以上を要することがあります。

Important points

試掘前に知っておきたい
4つの注意点

SCHEDULE

着工直前では遅れることがある

包蔵地内の民間工事は、原則として工事着手60日前までの届出が必要です。試掘や発掘調査の可能性も考え、設計初期に確認します。

SITE CONDITION

試掘できる現地状態が必要

福岡市では原則として更地での試掘です。舗装、樹木、資材、既存建物、ガス・水道等の埋設物がある場合、申請者側で事前準備が必要です。

COST

「試掘」と「発掘」で費用が違う

福岡市の試掘は原則公費ですが、準備や舗装復旧等は別です。遺跡を工事で破壊せざるを得ない場合の本発掘は、原則として原因者負担と案内されています。

UNEXPECTED FIND

包蔵地外でも不時発見がある

工事中に遺跡を発見した場合は、現状を変更せず、文化財保護法に基づく届出等が必要です。大規模な計画ほど事前確認が重要になります。

Our support

あさひな行政書士事務所の
サポート

01

対象地と法規制の初期確認

地番、区域、包蔵地との位置関係、開発許可や関連手続きの必要性を整理します。

02

文化財担当課への事前確認

計画内容を整理し、照会・届出の要否、必要図面、試掘の可能性を確認します。

03

照会・届出書類の作成支援

位置図、現況図、配置図、基礎・断面図など、審査に必要な資料を取りまとめます。

04

開発許可との並行協議

道路、排水、造成、擁壁等の協議と文化財手続きを並行させ、手戻りを減らします。

05

結果を踏まえた工程調整

要試掘、工事立会、設計変更等の結果を踏まえ、設計者・測量士・施工者等と次の対応を整理します。

FAQ

よくある質問

試掘調査と開発許可について、相談の多いポイントをまとめました。

開発許可を申請すると、必ず試掘になりますか?

必ずではありません。所在地、遺跡情報、造成や基礎の掘削深さ、擁壁・道路・排水施設などの計画を審査したうえで、慎重工事、工事立会、要試掘などが判断されます。

包蔵地の外なら、文化財の手続きは不要ですか?

一般の工事では着工前届出が不要となることがありますが、福岡市では都市計画法第32条に関わる開発計画の場合、包蔵地外でも協議が必要になる場合があります。また、包蔵地の範囲は更新されることがあるため、最新情報を確認します。

福岡市の試掘調査には費用がかかりますか?

福岡市は試掘を原則として公費で行うと案内しています。ただし、更地化、障害物や舗装の撤去、埋設管確認、近隣対応、調査後の舗装復旧など、申請者側の準備・負担が生じる場合があります。

試掘で遺跡が見つかったら、必ず発掘調査ですか?

必ずではありません。掘削深さを浅くする、基礎や配置を調整するなど、設計変更によって遺跡を保存できれば、発掘調査が不要となる場合があります。工事による破壊が避けられない場合は、記録保存のための発掘調査が必要となることがあります。

文化財保護法の届出は、いつまでに必要ですか?

周知の埋蔵文化財包蔵地内で民間事業者が土木工事等を行う場合は、原則として工事着手60日前までの届出が必要です。書類審査、試掘日程、発掘調査の可能性を考慮し、期限より前の相談をおすすめします。

試掘後はすぐに工事できますか?

結果が慎重工事・支障なしとなれば着工へ進めます。工事立会の場合は着工前連絡等が必要です。発掘調査が必要と判断された場合は、その協議・調査を経る必要があります。福岡市のガイドでは、試掘結果の連絡は調査後1週間〜10日程度の目安が示されています。

福岡市以外の福岡県内でも対応できますか?

はい。福岡県内の案件に対応します。ただし、埋蔵文化財の照会方法、様式、必要図面、試掘の実施主体・費用負担などは市町村によって異なるため、対象地を管轄する窓口へ個別に確認します。

行政書士が試掘調査そのものを行うのですか?

いいえ。当事務所は、対象地や計画内容の整理、必要書類の作成、照会・届出、担当課との協議、開発許可手続きとの工程調整を支援します。現地での試掘・発掘調査は行政機関等が実施します。

Contact

試掘と言われたら、
計画図面が固まる前に。

文化財の協議は、開発許可の工程や設計に影響することがあります。対象地の情報と現在の計画資料を拝見し、まず確認すべき手続きを整理します。

お問い合わせ時に分かる範囲でお知らせください

  • 土地の所在地・地番・敷地面積
  • 予定する建物・土地利用の内容
  • 造成、擁壁、道路、排水の計画
  • 行政機関から受けた案内・回答
  • 希望する着工時期
お問い合わせフォームへ

福岡市・福岡県内の開発許可、埋蔵文化財関連手続きに対応

試掘調査の流れ

試掘調査は土地開発の初期段階において非常に重要な役割を担っています。まず、試掘調査はどのように進められるのか、その流れについて詳しく見ていきましょう。まず最初に、調査を計画する段階では、対象となる土地の情報を収集し、地質や環境を考慮した詳細な調査計画を立てます。次に、現地にて地盤のサンプルを採取するため、必要な機器や専門知識を持った調査員を派遣します。試掘調査は通常、数日から数週間かかるため、この間にお客様との連携を密にし、進捗状況を共有します。

調査が完了したら、得られたデータを基に分析を行います。この段階では、地質の状態や埋蔵資源の有無、水の流れ、土壌の性質などを評価し、開発計画における可能性やリスクを明らかにします。そして、この分析結果を基にしたレポートを作成し、関係機関に提出するための書類も整えます。これが開発許可を取得するための重要なステップとなります。

書類作成では、特に注意が必要です。必要な書類には、調査結果を記載した報告書、対象地域の地図、開発計画書などが含まれます。これらは、正確かつ網羅的に作成されなければなりませんので、実績豊富な行政書士のサポートを受けることが強く推奨されます。書類の不備や遅延は、申請の承認を遅らせる原因となるため、事前に確認し、スムーズな申請ができるように準備を進めることが重要です。

試掘調査は、成功する土地開発にとって欠かせないステップです。正確なデータを集めることで、開発計画を実現可能なものにするための第一歩を踏み出すことができるのです。行政書士として、必要なサポートを提供し、お客様が安心して次のステップへ進むためのお手伝いをさせていただきます。

当事務所のサポート内容

土地開発を進めるにあたり、最初のステップである試掘調査は非常に重要なプロセスです。試掘調査を通じて得られたデータが、将来的な開発計画の基盤を築くことになります。この調査では、土地の地質や環境の状態を詳細に調査し、開発に関するリスクや可能性を明らかにします。これにより、開発許可を取得する際の要件を満たすための重要な情報が揃います。

当事務所では、試掘調査の全過程をサポートいたします。具体的には、調査の計画立案、実施、結果分析、さらには申請に必要な書類の作成まで、一貫してお手伝いします。特に、試掘調査の結果は開発許可申請において非常に重要な役割を果たします。例えば、地質調査の結果が開発計画に適合していることを示すことで、許可取得の可能性が高まるためです。

しかし、試掘調査の実施には多くの手続きや書類が必要です。これらの書類は、調査を実施する際の正式な申請書、調査結果の報告書、そして必要なデータをまとめた図面など多岐にわたります。行政書士として、私たちはこれらの書類を正確に作成し、さらに申請手続きがスムーズに進むよう全力でサポートします。特に初めて開発許可を申請される方にとっては、どのように進めるべきか不安があるかと思いますが、私たちがしっかりとお手伝いしますのでご安心ください。

試掘調査から始まり、開発許可取得へとつなげていく過程をスムーズに進めるために、当事務所へのご相談をお勧めいたします。私たちはお客様一人ひとりに寄り添い、手続きの煩雑さを軽減し、安心して開発計画を進められるようサポートします。土地開発に関することはぜひお気軽にご相談ください。
当事務所のサポート内容
まずは無料相談を!
土地開発をお考えの方々にとって、試掘調査や開発許可に関する不安や疑問は多いものです。特に、初めてのプロジェクトに取り組まれる際には、「どこから手を付ければよいか分からない」「必要な手続きに何が含まれるのか知りたい」といったお悩みが生じることが一般的です。そこで、私たちあさひな行政書士事務所では、こうした不安を少しでも和らげるために、無料相談を実施しています。

この無料相談では、お客様の具体的なニーズにお応えし、試掘調査の流れや必要な書類、開発許可取得のステップに関するアドバイスを提供しています。例えば、調査の目的やその結果が実際の開発計画に及ぼす影響についての的確な情報をお伝えし、安心して手続きを進めるためのサポートを行います。

また、試掘調査においては、地質や環境の調査結果が開発計画に大きな影響を与えることがあるため、早めに専門家の意見を得ることは非常に重要です。私たちの経験豊富な行政書士が、地域ごとの特性や条例に基づいたアドバイスを行い、スムーズな進行をお手伝いします。

ぜひ、この機会にお気軽にお問い合わせいただき、専門的な知識をもとに計画を進めていきましょう。お客様の土地開発が成功するよう、全力でサポートいたします。
