転用できる農地か
市街化区域・市街化調整区域、農地区分、農振農用地への該当などを確認します。農振農用地の場合は、原則として農地転用の前に農用地区域からの除外が必要です。
Point 01
Point 02
Point 03

糸島市は農地が広く、計画地の区域や造成内容によって、複数の制度が重なります。順番を誤ると、設計のやり直しやスケジュールの長期化につながるため、工事契約や土地決済の前に全体を確認することが重要です。 市街化区域・市街化調整区域、農地区分、農振農用地への該当などを確認します。農振農用地の場合は、原則として農地転用の前に農用地区域からの除外が必要です。 福岡県では令和7年10月1日から規制区域を指定して盛土規制法の運用を開始しています。用途を問わず、区域と工事規模により事前手続きが必要です。 建築目的の造成、一定規模の開発、道路乗入口、水路放流などがある場合は、都市計画法、糸島市の指導規程、道路・水路関係の協議も確認します。 登記地目だけでなく、現況が農地である場合も農地法の手続きが問題になります。無許可で造成や利用を始めず、権利関係と転用目的から手続きを選びます。 農業振興地域内の農用地区域(いわゆる青地)は、すぐに農地転用へ進めないのが原則です。農振除外の可能性と要件を確認します。また、地域計画の対象農地では、計画変更の手続きが先行する場合があるため、早期照会が必要です。 優良農地ほど転用は厳しく審査されます。立地基準に加え、「本当にその農地でなければならないか」「面積は過大でないか」「確実に事業を実施できるか」など、計画の具体性を資料で説明します。 盛土、切土、土石の一時堆積は、土地の用途にかかわらず規制対象となり得ます。高低差、面積、崖の発生、土量、工事期間などから許可・届出の要否を確認し、必要な安全対策と図面を整理します。 糸島市の開発行為等に関する指導規程は、一定規模の開発や戸数などにより対象となります。また、現況地盤から1m以上の切土・盛土を1,000㎡以上行う事業は、市の地形変更条例の確認も必要です(他法令許可により適用除外となる場合あり)。 盛土後の雨水が周辺農地や道路へ流出しないよう、排水先、勾配、側溝、集水桝等を検討します。道路乗入口や水路使用の協議、埋蔵文化財照会など、造成に付随する手続きも洗い出します。 実際の順序は土地と計画によって変わります。先に必要な手続きを判定し、無理のない申請工程を組みます。 地番、登記、位置図、現況写真、予定用途、造成内容を確認します。 農振農用地、地域計画、農地区分、都市計画、盛土規制区域等を整理します。 糸島市・福岡県の担当窓口へ照会し、必要手続きと提出図書を確定します。 土地利用、造成、排水、擁壁等の図面と、事業計画・資金関係資料を整えます。 農地転用、盛土規制法その他の申請を行い、審査中の照会・補正へ対応します。 許可条件を確認し、標識、着手届、中間検査、完了検査等が必要な場合は工程を管理します。 書類の提出だけではなく、計画初期の調査から行政協議、図面作成まで、土地開発に必要な実務を支援します。 地番を基に、農地・都市計画・盛土・開発関係の規制を確認。購入後に利用できない事態を避けるため、契約前の相談にも対応します。 土地利用計画図、造成計画図、排水計画図、断面図など、行政協議や申請に必要となる図面を計画に応じて作成します。 農振除外、地域計画、農地転用、盛土許可、開発手続きを個別に進めず、着工目標から逆算して順序を整理します。 土を入れる目的、面積、高さ、区域、工事内容によって異なります。農地として利用を続ける場合でも、盛土規制法や農地改良に関する確認が必要になることがあります。工事前に地番と計画断面を確認してください。 建物がなくても農地転用は必要です。出入口、舗装、雨水排水、必要面積、周辺農地への影響、事業の確実性などが審査対象になります。造成を伴う場合は盛土規制法等も別途確認します。 農地法5条の許可前は、原則として転用目的の所有権移転を完了できません。転用できないリスクを避けるため、売買契約前または少なくとも決済前の相談をおすすめします。 農振除外が必要な案件は、受付時期、地域計画の変更、関係機関との調整等があるため、農地転用だけの案件より長期になります。土地と計画を確認したうえで、現実的な工程をご案内します。 はい。現況資料や測量成果を基に、土地利用・造成・排水等の申請図面を作成します。測量、構造計算、設計者資格等が別途必要な場合は、業務範囲を整理してご案内します。 いいえ。まずは計画の概要をお聞きし、必要な調査・手続きと業務範囲をご説明します。内容を確認してからご依頼を検討いただけます。「農地転用だけ申請すればよい」とは限りません
転用できる農地か
盛土の許可・届出が必要か
開発・排水・道路協議があるか
農地法4条・5条を、計画に合わせて判断
農振農用地・地域計画
農地区分と転用目的
盛土規制法の区域・規模判定
糸島市の開発・地形変更手続き
排水・水路・道路・文化財
ご相談から許可・工事着手まで

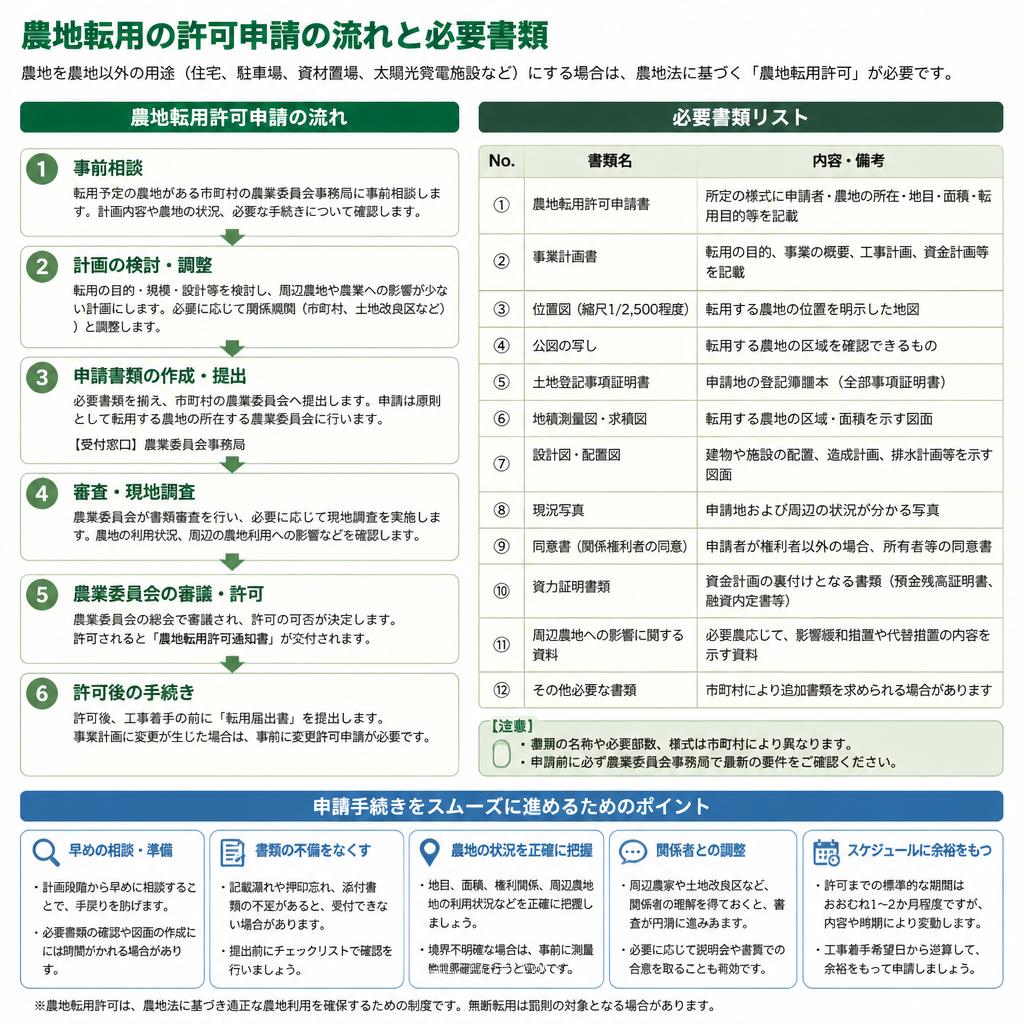

資料確認・ヒアリング
区域・法令調査
行政との事前協議
計画図・申請書類の作成
申請・補正対応
許可後の届出・工事
あさひな行政書士事務所の対応範囲
土地の事前調査
CADによる図面作成
複数手続きの工程調整
よくあるご質問
農地に少し土を入れるだけでも、手続きは必要ですか?
駐車場や資材置場なら建物がないため、簡単に転用できますか?
農地を買ってから相談しても大丈夫ですか?
農振除外から農地転用まで、どのくらいかかりますか?
申請に必要な図面も依頼できますか?
相談したら必ず依頼しなければなりませんか?
よくある質問(FAQ)
