農地転用にはどのくらい期間がかかる?申請の流れとスケジュール
農地転用とは?基本知識を解説
  • check_box 農地転用の申請は、農地法に基づき行われ、種類や面積によって異なる手続きが必要です。
  • check_box 申請には、転用後の土地の使用目的や周辺環境への配慮などを示す詳細な書類が必要です。
  • check_box 申請から許可取得までの期間は、内容によって異なりますが、一般的には数ヶ月かかることがあります。
農地転用は、農地を宅地や事業用地に転用するために必要な手続きであり、そのプロセスには多くのステップが含まれます。申請に必要な期間や流れを理解することで、計画的に進めることができます。ここでは、農地転用の基本的な概念や、転用の対象となる土地の種類、法的な要件について詳しく解説します。

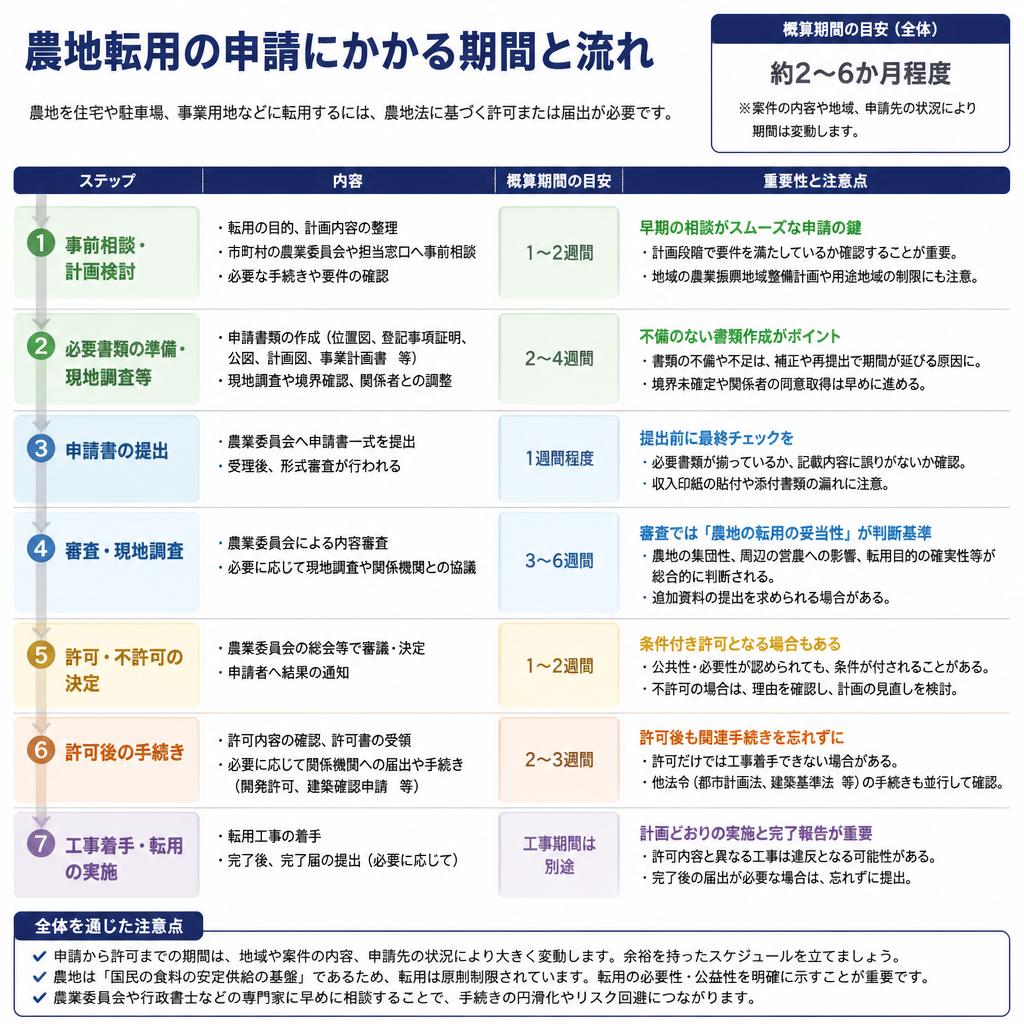

申請にかかる期間と流れ

申請にかかる期間と流れ

農地転用にはどのくらい期間がかかる?申請の流れとスケジュール

  • Point 01

    申請前の準備
    農地転用を始める前に必要な書類や計画を整えます。まずは、転用後の土地利用の目的を明確にし、関連する規制や地域の特性を調査することが重要です。これらの準備に要する期間は、数週間程度を見込んでおくと良いでしょう。
  • Point 02

    申請書類の作成と提出
    必要な書類が整ったら、申請書類を作成し、提出します。書類には転用計画書や周辺環境への影響を配慮した資料が含まれます。この段階は提出後の審査に向けた非常に重要な部分で、数週間から数ヶ月の期間を要することが一般的です。
  • Point 03

    審査と許可の取得
    書類が提出されると、自治体による審査が始まります。審査期間は自治体によって異なりますが、通常1ヶ月から3ヶ月程度かかることが多いです。許可が下りた後も、必要に応じて追加の手続きが発生する場合があるため、計画的に進めることが求められます。
背景画像

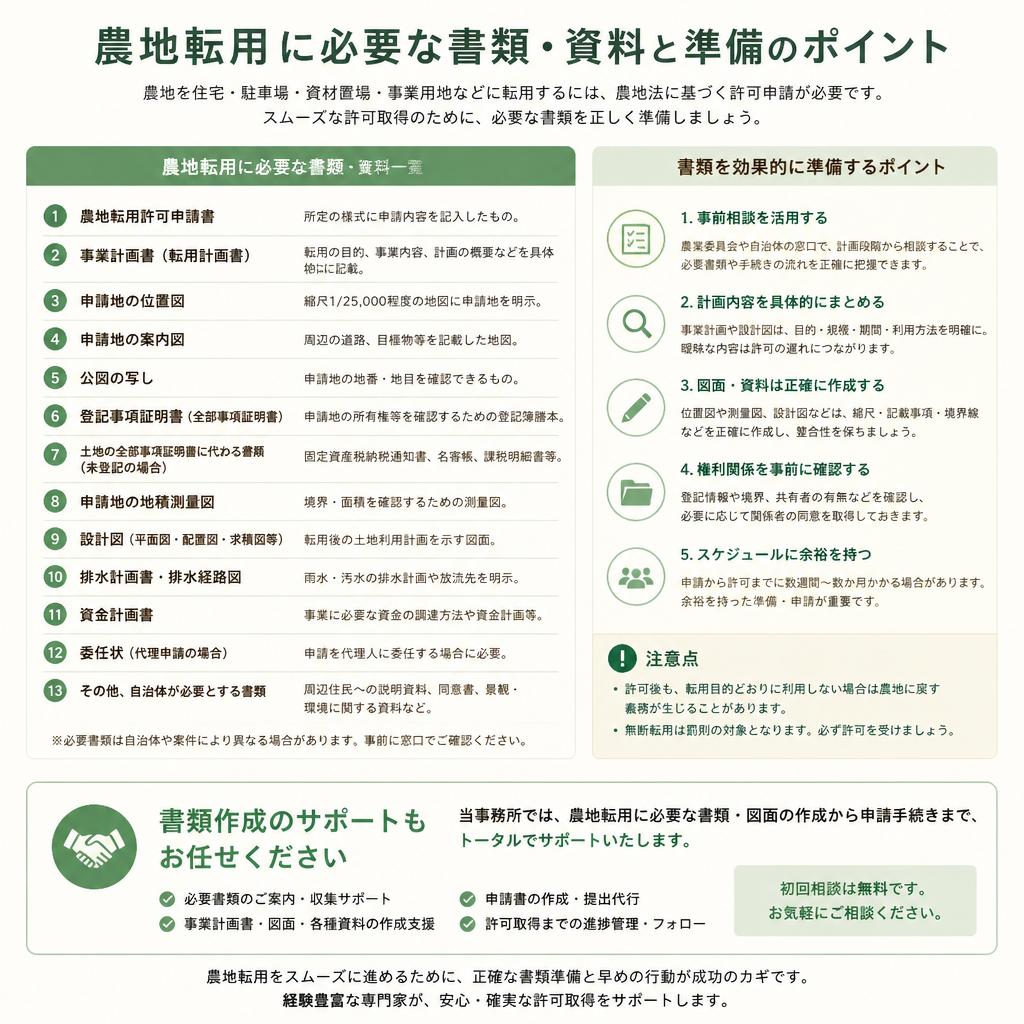

必要な書類とその準備
必要な書類とその準備

農地転用を行う際には、正確な書類と資料の準備が不可欠です。まず、必要な書類をリストアップすると、農地転用許可申請書、土地の現況を示す図面、転用後の用途計画書、周辺環境への配慮を示す書類などが含まれます。これらの書類は、地方自治体によって求められる内容が異なるため、事前にしっかりと確認しておくことが重要です。



土地の契約・着工時期を決める前に

農地転用には
どのくらい期間がかかる?

農地転用は、書類を提出してすぐに工事を始められる手続きではありません。農地区分の調査、配置・排水計画、関係部署との協議、申請締切、審査・補正を見込んで、契約や着工から逆算することが大切です。

市街化区域内の「届出」、市街化区域外の「許可」、青地農地の「農振除外」では、必要な期間が大きく異なります。

結論:農地転用の期間は
手続きの種類で変わります

一般的な目安として、市街化区域内の届出は比較的短期間ですが、農地転用許可は事前準備から許可まで数か月を見込むのが安全です。農振除外が必要な場合は、半年から1年以上かかることもあります。

「役所の審査期間」だけで予定を組まないことが重要です

農地区分調査、図面作成、排水協議、関係者の同意、申請締切までの待ち時間も含めてスケジュールを考えます。

主な手続き対象となるケース全体期間の一般的な考え方
市街化区域内の届出市街化区域内の農地を転用する場合書類と計画が整っていれば比較的短期間。事前調査・図面作成の期間は別途必要です。
農地法4条・5条許可市街化区域外の農地を転用する場合事前準備から許可まで数か月程度を想定。締切や補正、案件規模によって前後します。
農振除外+農地転用青地農地を恒久転用する場合半年から1年以上となることもあります。除外後に農地転用許可を行うため、二段階です。

上記は制度を理解するための目安です。実際の受付時期、標準処理期間、審査会の日程、追加資料は自治体や計画内容によって異なります。

最初に確認するのは
「届出・許可・農振除外」のどれか

市街化区域内原則として農業委員会への届出です。受理通知を受けるまで工事や所有権移転を進めないよう、必要な時期を確認します。
市街化区域外原則として農地転用許可が必要です。農地区分と転用目的が立地基準に適合するかを確認します。
青地農地農用地区域内農地は転用が原則不許可です。恒久転用を検討する場合は、先に農振除外の可能性と受付時期を確認します。
4条・5条の違い所有者自身が転用する場合は4条、売買・賃貸など権利移転・設定を伴う場合は5条の手続きを検討します。
農地法3条は「農地のまま利用する」ための手続きです農地を農地以外の用途に変える手続きではありません。住宅、駐車場、資材置場、店舗などにする場合は、4条・5条の届出または許可を確認します。

農地転用許可までの
基本的な流れ

1.地番・目的・現況の確認登記事項証明書、公図、位置図などで土地を特定し、住宅、駐車場、資材置場、店舗などの転用目的を整理します。
2.農振区分・農地区分の調査青地・白地、第1種・第2種・第3種などを確認し、転用許可の見込みを検討します。自治体によっては照会回答まで数週間かかります。
3.開発・道路・排水の事前調査開発許可、接道、道路幅員、水路、雨水・汚水の放流先、盛土規制など、計画を実現するための条件を確認します。
4.配置図・事業計画・資金資料の作成建物、駐車場、通路、擁壁、排水施設などを具体化し、必要面積、事業費、資金調達、工期を整理します。
5.関係者との調整・必要書類の収集所有者、隣接者、水利関係者、土地改良区、金融機関など、案件に応じて同意・意見・証明資料を準備します。
6.農業委員会へ申請自治体が定める締切日までに申請します。不足資料があると翌月扱いになる可能性があるため、締切直前ではなく余裕をもって提出します。
7.現地確認・審査・補正農業委員会や許可権者が、立地基準、一般基準、周辺農地への影響などを審査します。照会や補正指示があれば対応します。
8.許可後に契約・工事・報告許可条件を確認し、事業計画どおりに転用します。工事進捗報告や完了報告が必要となる場合があります。

時間がかかるのは
申請後だけではありません

1農地区分の照会

農地区分が明確でない土地では、農業委員会等へ事前照会を行います。周辺農地のまとまり、土地改良事業、公共施設との距離などを調査するため、回答まで数週間程度を要する場合があります。

2配置図・排水計画の作成

転用範囲、建物、駐車場、通路、出入口、盛土、擁壁、雨水・汚水排水を具体化します。計画が固まっていないと、必要面積や被害防除を説明できません。

3関係部署との協議

開発許可、道路工事、水路占用、下水道、盛土許可などが関係する場合は、それぞれの担当部署と協議します。農地転用だけ先に進められないこともあります。

4同意・証明書類の収集

土地所有者、耕作者、土地改良区、水利関係者、金融機関など、案件ごとに必要な資料が異なります。遠方の権利者や相続未登記がある場合は、さらに時間がかかります。

申請締切を1日過ぎると
約1か月延びることがあります

農地転用許可申請は、毎月の締切日を定めて受け付ける自治体が多くあります。締切日は自治体ごとに異なり、閉庁日との関係で変更されることもあります。

「書類を持参した日」が必ず受付日になるとは限りません内容確認で不足や修正が見つかり、締切までに補正できなければ翌月扱いとなる可能性があります。売買契約や着工日を決める前に、締切と事前確認の期限を押さえましょう。
  • 申請月の締切日と事前相談の期限
  • 現地確認・農業委員会総会などの日程
  • 県や指定市等への進達・審査日程
  • 追加説明・補正に対応できる期間
  • 許可書の交付方法と受領可能日

農振除外が必要な場合は
長期スケジュールになります

青地農地を住宅や事業用地などへ恒久転用する場合、原則として農地転用の前に農用地区域から外す「農振除外」が必要です。

STEP 1除外要件・
受付時期の確認
STEP 2除外申出・
関係機関協議
STEP 3計画変更案の公告・
縦覧等
STEP 4農振除外後に
農地転用申請
STEP 5許可後に
工事着手

農振除外は随時受付ではなく、年1回・年2回など受付時期を限定している自治体があります。次回受付を逃すと、申出だけで半年以上待つこともあります。

農振除外が完了しても、農地転用許可が保証されるわけではありません除外後に第1種農地と判断される場合や、開発許可・接道・排水の条件を満たせない場合があります。最初の段階で一体的に確認します。

開発許可と農地転用は
どちらを先に進める?

建物の建築や造成を伴う計画では、農地転用と開発許可の両方が必要になることがあります。一方だけ許可されても事業を実現できないため、通常は担当部署と協議しながら並行して進めます。

確認項目農地転用開発・建築関係
主な目的農地を農地以外の用途へ変更できるか土地の造成や建物の建築が可能か
主な審査農地区分、必要性、面積、被害防除、事業の確実性用途、道路、造成、擁壁、排水、技術基準
工程上の注意許可前に転用工事を始めない開発許可・建築確認前に対象工事を始めない
道路・排水の検討が遅れると、両方の申請が止まります前面道路の幅員、側溝、水路、雨水放流先、造成高を早い段階で調査し、農地転用の配置図と開発計画を一致させます。

期間が延びやすいケース

  • 青地農地で農振除外が必要
    受付回数が限られ、除外後に農地転用許可を行うため長期化します。
  • 第1種農地など例外説明が必要
    集落接続、代替地、施設の必要性など、立地基準の説明に時間を要します。
  • 転用面積や事業規模が大きい
    関係部署・機関が増え、図面や資金計画、排水計算等の資料も多くなります。
  • 道路と敷地の間に水路・公共用地がある
    水路占用、暗渠化、道路工事などの事前協議が必要になることがあります。
  • 排水先が決まっていない
    放流同意、流出抑制、貯留施設、下水道協議などを追加で検討します。
  • 相続・共有・抵当権などが未整理
    申請者や所有者の確定、同意、登記手続きに時間がかかります。
  • 申請後に計画が変わる
    建物用途、配置、面積、造成高などを変更すると、図面と関係協議のやり直しが生じます。

スムーズに進めるための
事前準備

地番を正確に伝える住所ではなく、登記事項証明書や公図に記載された地番と対象筆を整理します。
利用目的を具体化する誰が、何のために、いつから、どの範囲を使うのかを明確にします。
計画図を早めに作る建物、駐車場、通路、出入口、排水、擁壁等を配置し、必要面積を確認します。
資金資料を準備する工事見積、残高証明、融資証明など、事業費を確保できる資料を準備します。
契約に条件を付ける許可が得られない場合に解除できる停止条件付き契約などを検討します。
工程を一本化する農地、開発、道路、排水の担当者間で図面とスケジュールを共有します。

よくあるご質問

農地転用許可は1か月で取れますか?


申請中に造成工事を始めてもよいですか?


市街化区域内ならすぐに工事できますか?


農振除外と農地転用を同時に申請できますか?


土地の売買契約はいつ締結すればよいですか?


急ぎの案件でも相談できますか?


着工予定から逆算して
農地転用の工程を整理します

農地区分の調査から、農振除外、農地転用、開発許可、道路・排水の協議まで一体で確認します。土地の購入や工事日程を決める前にご相談ください。

・許可まで何か月かかるか知りたい
・次回の申請締切に間に合わせたい
・農振除外からの工程を確認したい
・農地転用と開発許可を並行して進めたい

農地転用のスケジュールを相談する


事例紹介:成功する農地転用のケース
無料相談のお知らせと次のステップ
農地転用は、農地を宅地や事業用地に転用する際に必要不可欠な手続きです。このプロセスにおいては、さまざまなステップや書類が必要となり、初めての方には不安が付きまといます。特に、申請にどのくらいの期間がかかるのか、どのように進めていけばいいのかといった具体的な流れについて知っておくことは非常に重要です。

農地転用には、一般的に数ヶ月の期間がかかることがあります。まず、初めに土地の調査や計画を立てる段階があり、これは現在の土地利用状況や転用後の目的に応じて必要なデータを収集する作業です。これには専門的な知識が求められるため、行政書士などの専門家のサポートを受けることで、効率よく進めることが可能となります。

次に、具体的な申請書類の作成に入ります。ここでは、農地法に基づく許可申請を行うための書類を準備しなければなりません。必要な書類は地域によって異なる場合もありますが、基本的には土地の現況を示す図面や計画書、周辺住民への説明資料などが含まれます。これらの資料を正確に作成し、あらかじめ入念なチェックを行うことで、申請がスムーズに進むことが期待できます。

申請後は、各自治体による審査が行われます。この審査には、一般的に数週間から数ヶ月の時間がかかることがあります。審査の間に必要に応じて、追加資料の提出や質疑応答を求められることもあるため、しっかりとオープンにコミュニケーションを取ることが重要です。

そして、場合によっては他の許認可も必要となることがあります。特に転用後の用途が事業用地の場合、都市計画法に基づく開発許可も併せて申請する必要があるため、これらの手続きが絡む場合はより長い時間を要することも覚えておきましょう。

このように、農地転用の申請には段階ごとのプロセスと必要な書類があり、それぞれにかかる時間を考慮することが大切です。しかし、これらの手続きを進めていく中で不安に思うことがあるかもしれません。そこで、私たちは初回相談を無料で行っております。実際の相談では、現在の状況や進め方について詳しくお伺いし、必要な手続きの流れをお伝えします。

お問い合わせ方法は簡単で、メールまたはお電話でお気軽にご連絡いただければと思います。私たち行政書士がしっかりとサポートし、お客様の農地転用計画がスムーズに進むようお手伝いいたします。小さな疑問でも構いませんので、ぜひお気軽にご相談ください。
