完了公告前は建築不可
開発工事が現場で終わっていても、完了検査・検査済証・完了公告までの手続きが残っていれば、制限期間中です。

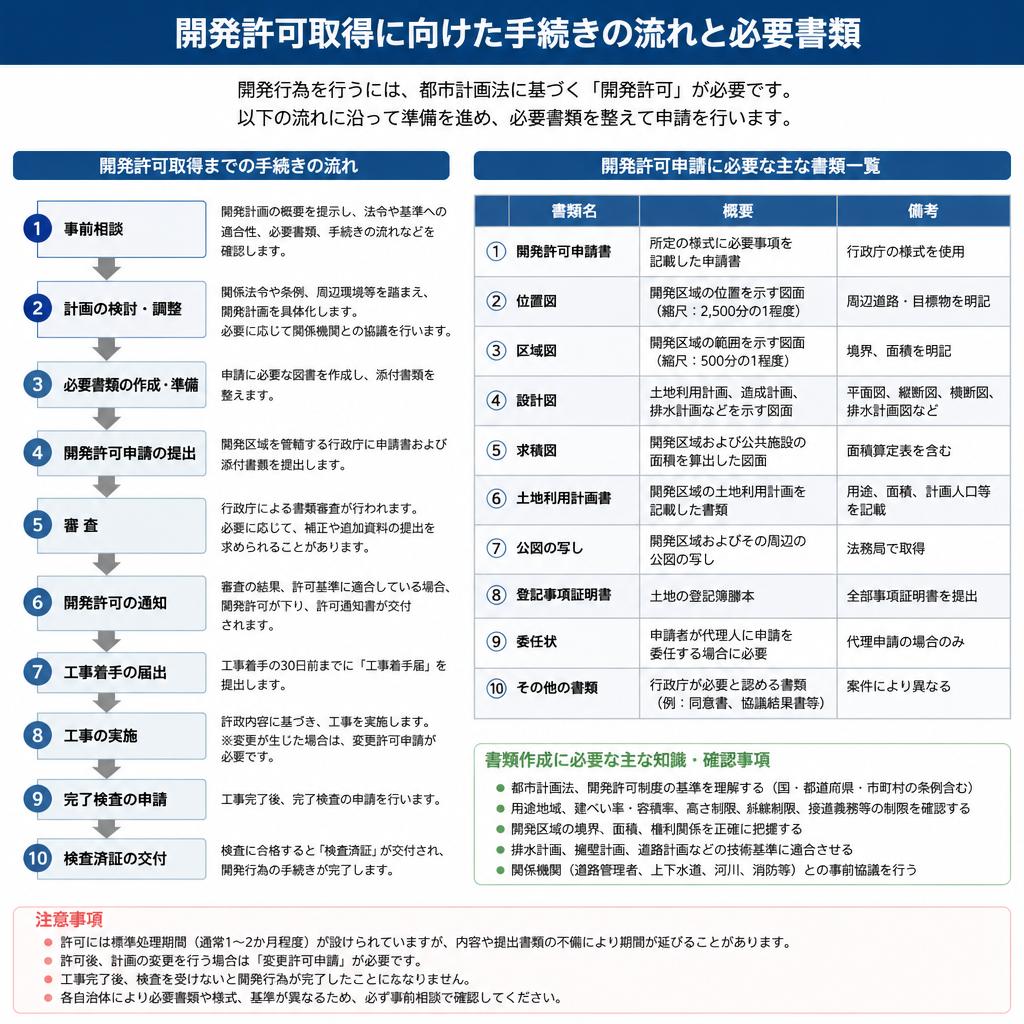

許可取得までの流れと必要書類
開発許可を取得するためには、いくつかの具体的な手続きが必要です。まず、プロジェクトを開始する前に計画を立て、その計画に基づいて必要な書類を準備することが不可欠です。これには、用地の現況を示す図面や、開発の目的を説明する計画書、事業が周辺環境に与える影響についての調査結果などが含まれます。
次に、申請書類には、開発区域の地図や構造計画、場合によっては地域住民への説明資料などが求められることが多いです。これらの書類が不備なく提出されることが、許可取得の鍵となります。特に、都市計画法に基づく開発許可では、自治体が提出する書類の内容に対して厳しい審査を行うため、事前にしっかりとした準備が必要です。
また、開発許可申請は、各地方自治体によって独自の要件が設定されていることもあるため、その地域特有のルールについて十分に理解した上で手続きを進めることが求められます。特に、特定の条件を満たさずに申請を行った場合、延滞や不許可のリスクが高まりますので、注意が必要です。
書類作成にあたっては、豊富な経験を持つ専門家のアドバイスを受けることも重要です。行政書士などの専門家に依頼することで、必要な書類を正確に作成し、申請手続きをスムーズに進めることが可能になります。特に図面作成について、専門のソフトウェアを使って正確な図面を作成することができれば、外注の手間やコストを削減できます。
このように、開発許可取得に向けた具体的な手続きを理解し、必要書類を整えておくことが、後のスムーズな申請の実現に繋がります。事前にどのようなステップが必要かを把握することで、計画の見通しを立てやすくし、効率的にプロジェクトを進めることが可能になります。
Point 01
Point 02
Point 03

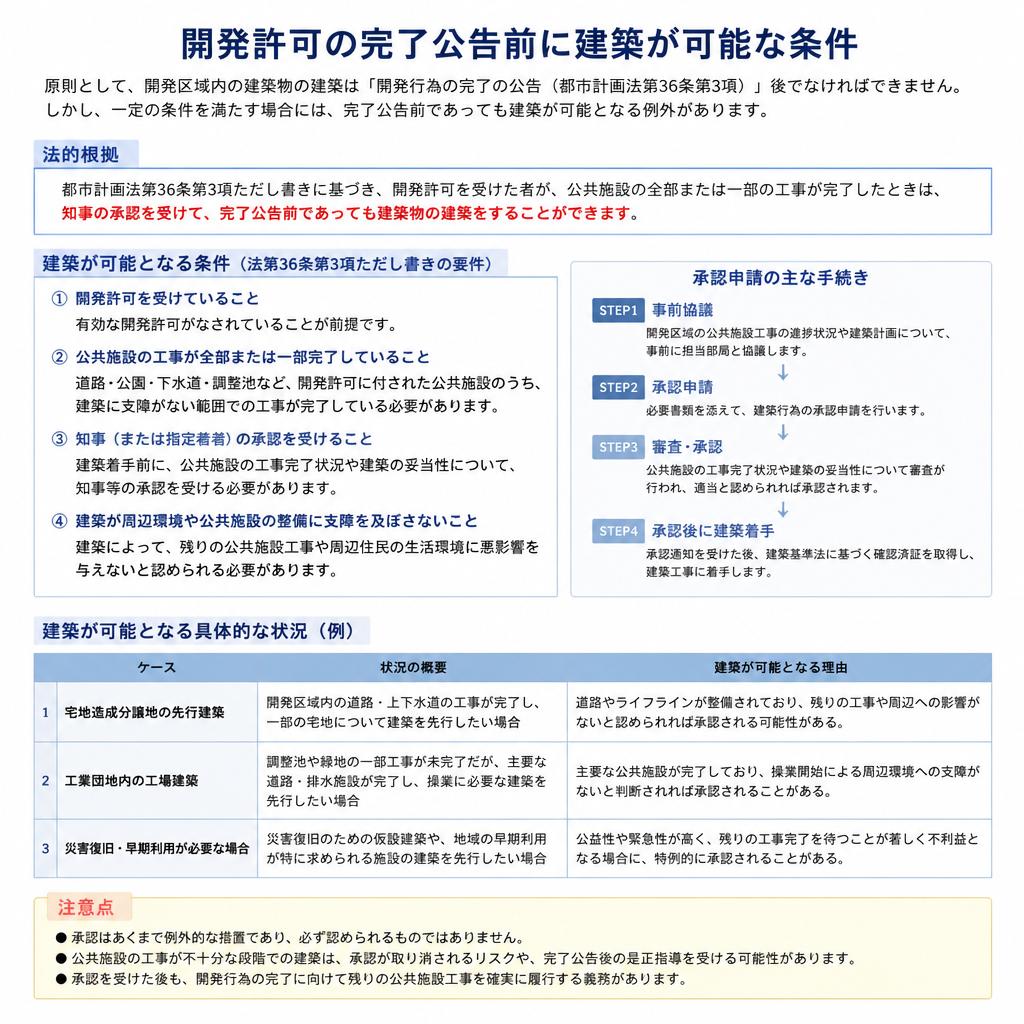

都市計画法37条|開発許可後の建築制限
結論:開発工事の完了公告までは原則、建築できません。
ただし、工程上・施工上やむを得ない場合は、事前の承認により建築できる可能性があります。
※建築確認済証の取得と、37条の承認は別の手続きです。
先に結論
都市計画法37条では、開発許可を受けた開発区域内において、法36条3項の工事完了公告があるまで、原則として建築物の建築や特定工作物の建設を禁止しています。
開発工事が現場で終わっていても、完了検査・検査済証・完了公告までの手続きが残っていれば、制限期間中です。
行政庁が開発工事の工程上または施工上やむを得ないと認め、37条に基づく承認をした場合は、公告前でも着工できる可能性があります。
なぜ制限されるのか
開発許可では、道路、排水施設、擁壁、公園などを許可図面どおりに完成させ、安全な宅地をつくることが求められます。建物を先に建てることで開発工事や検査ができなくなれば、許可制度の目的を達成できません。
そのため37条は、開発工事の完成を確認して公告するまで建築を止め、開発工事の適正な施工と公共施設の確実な整備を担保しています。
完了公告までの違い
建築制限が終わるのは、最後の「完了公告」の段階です。
道路、排水施設、擁壁、造成などの工事が許可図面どおりに完成した状態。
開発工事が完了したことを許可権者へ届け出て、完了検査を受けます。
許可内容に適合していることが確認され、検査済証が交付されます。
都市計画法36条3項に基づく公告。この時点で37条の建築制限が終了します。
37条承認のポイント
承認は自動的に受けられるものではありません。計画地・工事内容・進捗に応じた個別審査です。
開発工事の工程または施工方法から、建築工事を重ねて行う必要があることを具体的に説明します。単なる工期短縮や早期開業だけでは足りません。
建築工事によって道路、排水施設、擁壁などの施工や検査が妨げられず、開発許可どおりに工事を完成できることが必要です。
造成工事と建築工事を同時に行うため、工事車両の動線、仮設、防災、現場管理などの安全対策を整理します。
福岡県の審査資料では、完了公告前に建築物を使用・使用させないことなどを誓約する取扱いが示されています。
行政が客観的に確認できる図面、工程表、施工方法、安全対策によって説明する必要があります。
手続きの流れ
建築確認申請、開発工事の進捗、37条承認の審査を並行して調整します。
開発許可図面、建築図面、現場進捗、工事工程表を確認します。
37条承認の対象となり得るか、申請時期や必要資料を確認します。
先行建築が必要な理由、施工計画、防災・安全措置を具体化します。
申請書、理由書、工程表、図面、誓約書などを提出します。
承認条件を守り、開発工事と建築工事を並行して進めます。
完了検査、検査済証、完了公告まで確実に完了させます。
行政への事前相談、申請、補正、承認までの時間を見込み、施工者・建築士と工程を共有しておくことが重要です。

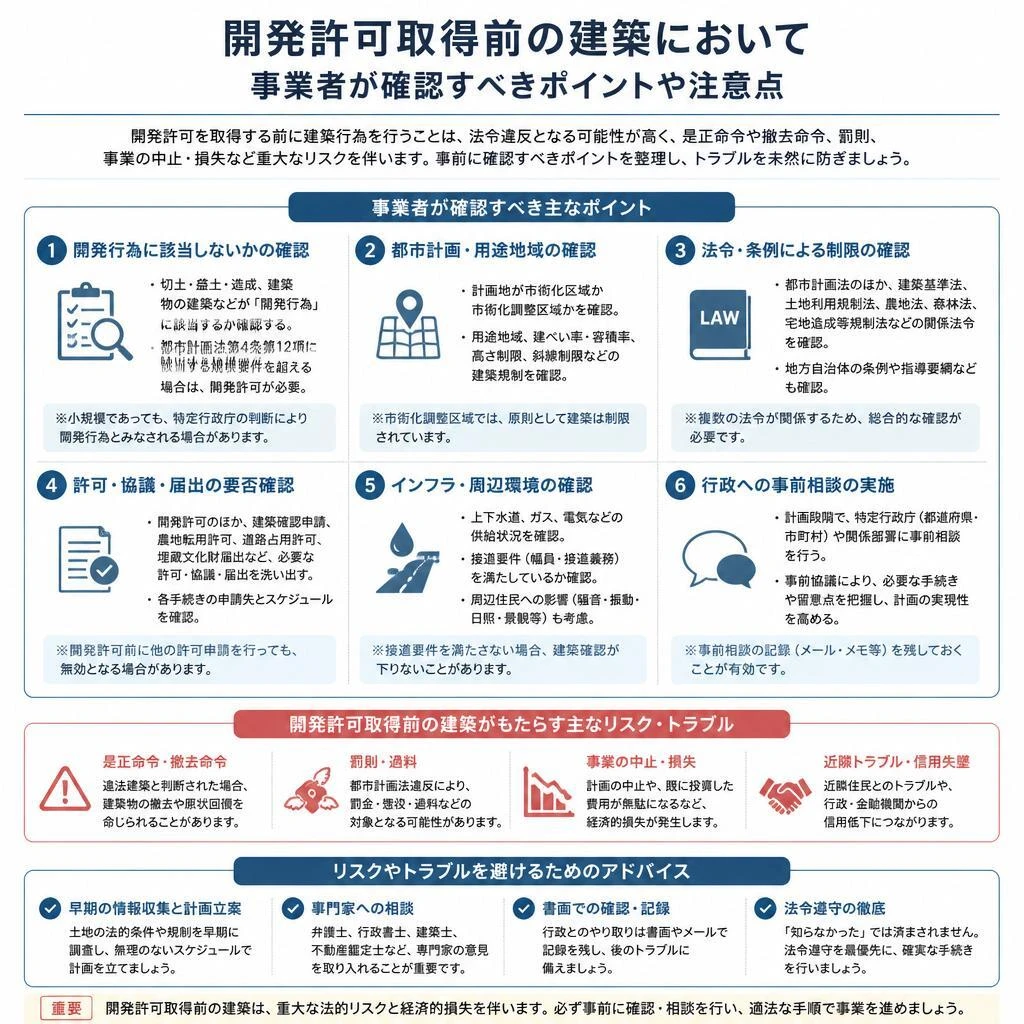

主な申請資料
申請様式や必要書類は行政庁によって異なります。事前相談の結果に合わせて準備します。
似ている手続きとの違い
| 制度 | 確認する内容 | 37条との違い |
|---|---|---|
| 都市計画法37条 | 完了公告前に建築工事へ着手できるか | 今回の建築制限解除の承認 |
| 建築確認 | 建物が建築基準関係規定に適合するか | 確認済証だけでは37条制限は解除されない |
| 都市計画法42条 | 開発許可を受けた土地で予定建築物以外を建てられるか | 建物の用途・種類に関する制限 |
| 都市計画法43条 | 調整区域の開発許可を受けていない土地で建築できるか | 開発区域外の建築行為等に関する許可 |
このようなときはご相談ください
造成工事中だが、建物の基礎工事を先に始めたい
完了検査から公告までの間に建築工事へ入りたい
開発工事と建築工事を同じ施工者が一体で行う
擁壁・排水施設と建物の施工工程が密接に関係している
建築確認は進んでいるが、37条の手続きを確認していない
施工会社から早期着工を求められている
よくあるご質問
開発工事と建築工事の工程調整
建築工事を先行させたい理由、現場の進捗、開発図面・建築図面を確認し、行政との事前協議から申請までサポートします。
