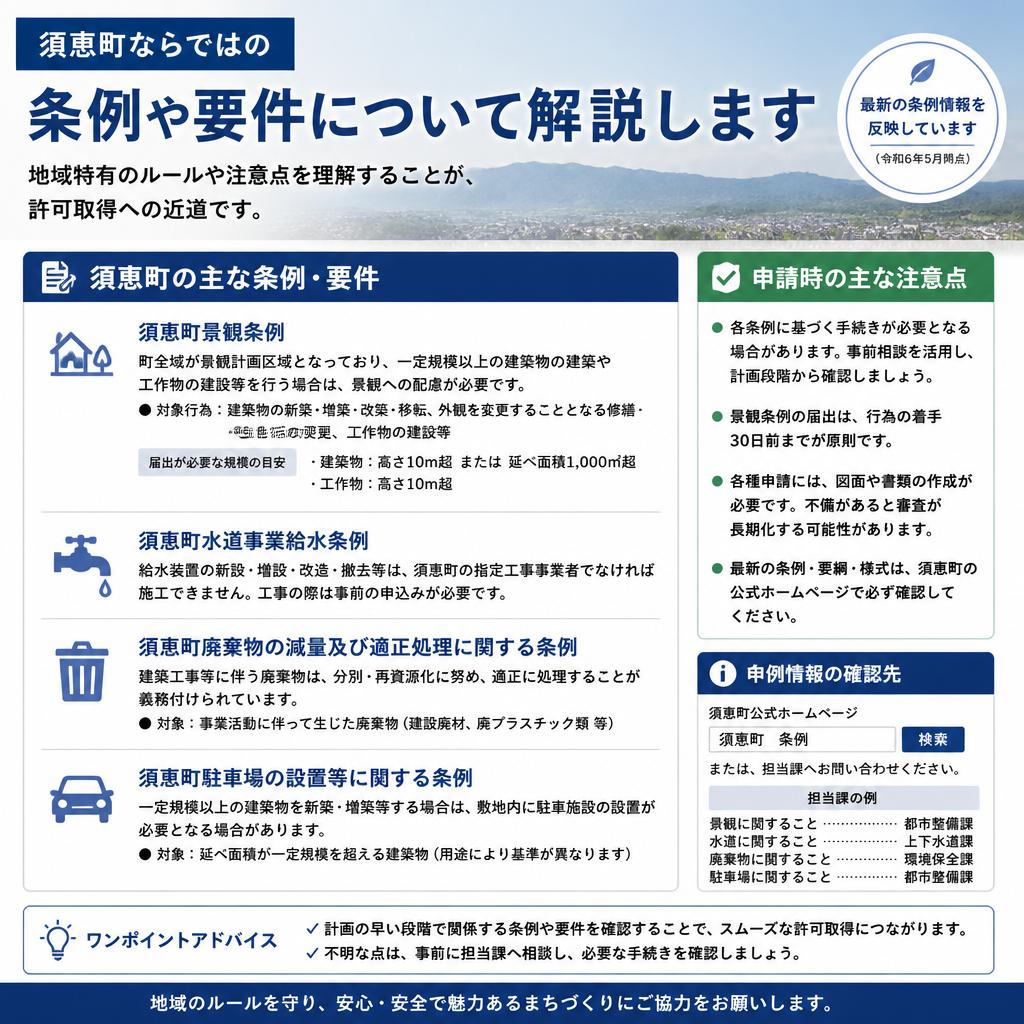

都市計画法の開発許可は原則不要
面積基準だけを見れば、県の開発許可と町要綱の1,000㎡基準には通常該当しません。
- 4戸以上の共同住宅等は町要綱の対象になり得る
- 道路・水路、農地転用、盛土許可等は別途確認
- 分割施工・一体開発は全体で判断される場合あり
Point 01
Point 02
Point 03

須恵町での開発許可申請には、地域特有の条例や要件があり、これらを理解しておくことが許可取得への近道となります。まず、申請の基本的な流れとしては、事前に計画を立て、必要な書類を準備し、所定の手続きを行う必要があります。須恵町の条例は、土地の種類や用途に応じて異なるため、過去の事例や最新の情報を把握することが重要です。
具体的には、土地の区分や用途地域によって、開発に必要な条件や求められる書類が変わってきます。例えば、工業用地や商業用地など、その用途に応じた具体的な基準が設けられており、これらをクリアしなければなりません。また、地域住民との調整が求められる場合もあるため、事前に十分な情報収集を行うことが必要です。
DEVELOPMENT PERMIT 都市計画法上の「開発行為」とは、建築物や特定工作物を建設する目的で行う土地の区画形質の変更です。単に建物を建てる行為だけでなく、道路・水路の新設や廃止、一定の盛土・切土、農地等を宅地へ変更する行為が含まれます。 開発許可では、道路、公園、排水、給水、地盤、擁壁、防災、公共施設の帰属などが審査されます。土地利用計画と各施設の図面を作り、須恵町や公共施設管理者との協議を整えたうえで、福岡県へ許可申請します。 AREA & PROCEDURE 須恵町は全域が都市計画区域内の区域区分非設定です。都市計画法と町の開発指導要綱では、対象となる面積が異なります。 WHAT IS DEVELOPMENT? 福岡県は、土地の区画形質の変更を「区画の変更」「形の変更」「質の変更」に分けて判断しています。 開発区域内で、道路・位置指定道路・里道・水路などの公共施設を新設または廃止する行為です。 盛土または切土によって土地の形状を変える造成行為です。前後の地盤高差が50cm未満の造成は、県の説明上、形の変更には該当しません。 農地など宅地以外の土地を、建築物等を建築するための宅地へ変更する行為です。 TECHNICAL STANDARDS 福岡県の法第33条技術基準と須恵町の要綱基準を、同じ図面の中で整合させます。計画内容によって必要な施設・協議先は変わります。 区域内道路の幅員、接続先、通り抜け、転回、舗装、交差点、視距、勾配、道路排水等を確認します。 集水区域、流量、放流先の能力、側溝・管渠・調整施設等を検討し、周辺に溢水等の被害を生じさせない計画にします。 既存水路の付替え・改修、放流、浚渫、道路や水路の帰属・管理について、管理者と都市計画法第32条の協議を行います。 盛土・切土、法面、擁壁、地盤改良、排水施設など、沈下・崖崩れ・出水を防止する安全措置を図面と計算で示します。 水道の供給能力、配水管、公共下水道への接続、分流式排水、必要な自費工事などを須恵町の主管課と協議します。 用途地域、予定建築物、宅地の規模、公園・緑地、ごみ集積施設、消防水利等を計画に反映します。 WHY EARLY? 開発許可は、計画地の中だけを整えればよい手続ではありません。接続道路、下流側水路、給水能力、農地・権利関係など、敷地外の条件が計画成立を左右します。 区域内道路を整備できても、接続先道路の幅員や交差点条件が基準に合わなければ、拡幅・後退や計画変更が必要です。 既存水路の能力、放流同意、流出抑制施設の必要容量によって、造成高や区画配置、使える面積が変わります。 農地の立地基準、農振除外、所有権・抵当権・賃借権等の同意が許可工程に影響します。農地転用と同時進行になる案件もあります。 2025年10月1日以降、須恵町は盛土規制法の規制区域です。開発許可のみなし許可となる場合でも、中間検査・定期報告等の確認が必要です。 APPLICATION FLOW 3,000㎡以上の開発を想定した標準的な流れです。須恵町の事前協議と福岡県の開発許可を、矛盾しない図面・工程で進めます。 都市計画、用途地域、道路・水路、下水道、農地、盛土規制、文化財、災害区域、登記を確認します。 区画、道路、造成、擁壁、給排水、雨水流出抑制、公共施設帰属を図面化します。 要綱の事前協議書と関係図書を原則5部提出し、関係各課・消防・文化財等と協議します。 既存公共施設の管理者同意と、新設公共施設の管理・帰属に関する協議を整えます。 申請書、設計図書、同意書、資金計画等を福岡県へ提出し、審査・補正に対応します。 DOCUMENTS & DRAWINGS 具体的な提出図書は計画内容・開発規模・公共施設・他法令によって変わります。図面間の地盤高、寸法、排水方向、構造物の整合が重要です。 現況から完成形、施設の構造と能力まで、一連の図面で説明します。 RELATED PROCEDURES 1,000㎡以上の開発、4戸以上の共同住宅等が対象。道路・雨水・上下水道・消防・ごみ集積施設・画地等を町と協議します。 盛土・切土の高さや面積により許可対象となります。開発許可を受ける工事はみなし許可ですが、技術基準や検査等を確認します。 田・畑を宅地や事業用地にする場合は農地法の許可・届出を確認。農振農用地では農振除外が先行します。 道路工事承認、占用、水路・河川、下水道自費工事、給水協議など、公共施設ごとの手続が必要になる場合があります。 埋蔵文化財、地域森林計画、保安林、砂防指定地、急傾斜地、土砂災害関係などを計画地ごとに確認します。 開発工事の完了公告前は原則として建築できません。やむを得ない場合は法第37条の建築等承認を検討します。 OUR SUPPORT 土地の調査から計画図、須恵町との協議、福岡県への許可申請、工事後の完了手続まで、開発事業の実務に合わせて支援します。 都市計画、用途地域、道路・水路、農地、盛土、災害区域等を確認し、計画上の課題を整理します。 区画、道路、擁壁、給排水、雨水流出抑制、公共施設帰属を踏まえた協議用図面を整えます。 開発指導要綱の事前協議書・添付図書を作成し、関係各課との協議・補正を進めます。 既存・新設公共施設について、道路・水路・上下水道等の管理者との同意・協議資料を整理します。 都市計画法第29条の申請書・図面・添付資料をまとめ、県との事前相談、申請、補正対応を行います。 工事着手届、変更許可・届出、工事完了届、検査・完了公告まで必要な手続を支援します。 福岡県は、申請者本人等以外が申請窓口に来庁する場合、委任できる者を行政書士・行政書士法人または建築士事務所に所属する建築士とし、委任状と本人確認書類を求めています。当事務所は行政書士として、官公署提出書類の作成と申請手続を支援します。 FAQ 都市計画法上の開発許可は原則3,000㎡以上です。須恵町は全域が区域区分非設定の都市計画区域だからです。ただし、1,000㎡以上3,000㎡未満でも須恵町開発行為等指導要綱の事前協議が必要です。 須恵町公式ページでは、町全域が都市計画区域内の「区域区分非設定」とされています。市街化区域・市街化調整区域に区分されていない、いわゆる非線引き都市計画区域です。ただし用途地域は定められている場所があるため、計画地ごとに確認します。 いいえ。1,000㎡以上なら町要綱の対象です。また、4戸以上の共同住宅・長屋・戸建貸家、中高層建築物、農地転用後の土地への建築等は面積にかかわらず町要綱に該当する場合があります。農地転用、盛土許可、道路・水路等も別に確認します。 都市計画法第29条の許可権者は福岡県です。2025年4月8日以降、受付・審査の担当は福岡県建築都市部の開発・盛土指導課です。一方、須恵町要綱の事前協議や町管理の道路・水路・上下水道等は須恵町と進めます。 開発許可を受けた区域では、原則として開発工事の完了公告までは建築できません。開発工事の工程上または施工上やむを得ない場合は、都市計画法第37条の建築等承認を検討します。単なる工期短縮は承認理由にならないと福岡県は案内しています。 計画地の地番、面積、公図、登記事項証明書、現況測量図、予定用途・戸数、建物配置、道路・水路の状況が分かる資料をご準備ください。計画途中でも、手持ち資料から不足事項と調査項目を整理できます。 須恵町では、1,000㎡から町の事前協議、3,000㎡から福岡県の開発許可が基本です。地番、面積、予定用途、戸数、現況図が分かれば、必要手続と主な課題を整理できます。 須恵町・福岡県内の開発許可、盛土許可、農地転用、道路・水路手続に対応須恵町の開発許可申請とは
許可申請書を出す前の「計画づくり」が本体です
須恵町では面積ごとに必要手続が変わります
「区画・形・質」のどれかを変えると開発行為になり得ます
区画の変更
形の変更
質の変更
開発許可で審査される主な内容
道路・接続道路
雨水排水・流出抑制
水路・公共施設
造成・擁壁・地盤
給水・汚水排水
区画・用途・公共空地
土地を買ってからでは解決が難しい条件があります
接続道路の幅員・構造が足りない
雨水の放流先が成立しない
農地転用・権利者同意が整わない
盛土許可・検査工程を見落とす
須恵町での開発許可申請の流れ
法令・現地調査
土地利用計画
須恵町事前協議
32条同意・協議
29条許可申請
開発許可申請で準備する主な図書
申請・権利・協議関係の主な資料
主な設計図面・計算書
開発許可だけで終わらない須恵町の土地手続
須恵町開発行為等指導要綱
盛土規制法
農地転用・農振除外
道路・水路・上下水道
文化財・森林・砂防等
建築確認・37条制限
あさひな行政書士事務所の支援内容
土地購入前の法令調査
土地利用・造成計画
須恵町の事前協議
都市計画法32条協議
福岡県への許可申請
着手・変更・完了手続
よくあるご質問
須恵町では1,000㎡以上で開発許可が必要ですか?
須恵町に市街化区域や市街化調整区域はありますか?
3,000㎡未満なら何も手続しなくてよいですか?
開発許可申請は須恵町役場に提出しますか?
許可が下りたら、すぐ建物を建てられますか?
相談時にどの資料を準備すればよいですか?
