唐津市における農地転用や農振除外の手続きは、福祉施設や住宅を新たに建設する際に避けて通れない重要なステップです。この手続きは一見複雑に思えるかもしれませんが、行政書士による専門的なサポートを受けることで、スムーズに進めることが可能です。
農地転用は、農地を他の用途に転用するために必要な申請手続きです。福祉施設や住宅建築という具体的な計画がある場合、農地転用の申請が必要で、そのためには具体的な基準や要件を理解することが重要です。これらの基準をクリアするためには、詳細な計画書や周辺環境への影響を考慮した資料の準備が求められます。
一方、農振除外の手続きも重要です。農振除外とは、特定の農地を農業振興地域から除外することで、さまざまな土地利用の可能性を広げるための手続きです。農振除外の申請が無ければ、農地転用は難しくなってしまいます。このため、農振除外の申請手続きの流れや注意点を把握しておくことが、プロジェクト全体の成功につながります。
これらの申請を進める際には、必要書類や手続きの流れを正確に理解し、期限を守ることが求められます。行政書士は、書類の作成や手続きの内容についてのアドバイスを行い、計画に応じた最適な申請方法をご提案いたします。特に、土地利用に関する具体的な状況を踏まえた助言を提供することで、スムーズな申請への道を開くことができます。
不安を抱えずに、まずは専門家にご相談ください。唐津市での農地転用・農振除外手続きにおいて、地域の特性を理解し、計画に対する適切なアドバイスを行うことが可能です。手続きの煩雑さを解消し、安心して福祉施設や住宅の建設が進められるよう、全力でサポートいたします。
地域計画の変更だけでも3カ月以上。農振除外が必要な土地では、建築まで長期間を要する可能性があります。
COMMON RISKS
農地に福祉施設や住宅を建てる場合、農地転用だけで手続きが完結するとは限りません。

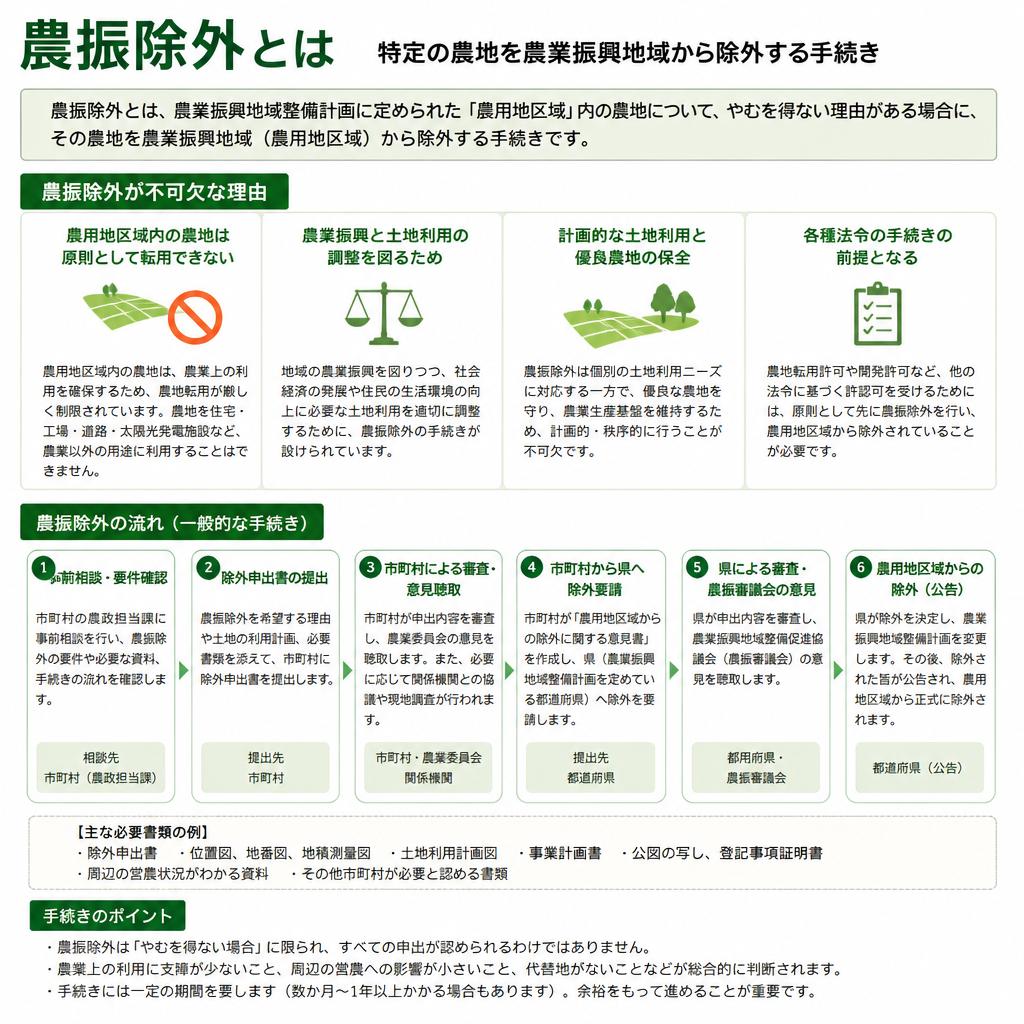

農振農用地区域内の農地は原則として転用できません。先に農振除外が必要です。
農振除外や農地転用の前に、地域計画区域から外す手続きが必要になります。
面積、都市計画区域、造成内容によって、開発許可・盛土許可などが必要になります。
登記地目が「田」「畑」であることだけでは、許可見込みを判断できません。農振農用地区域に入っているか、地域計画の対象か、農地が第1種・第2種・第3種のどれに該当するかを確認し、事業目的と面積の妥当性まで検討します。
PROCEDURE ROUTE

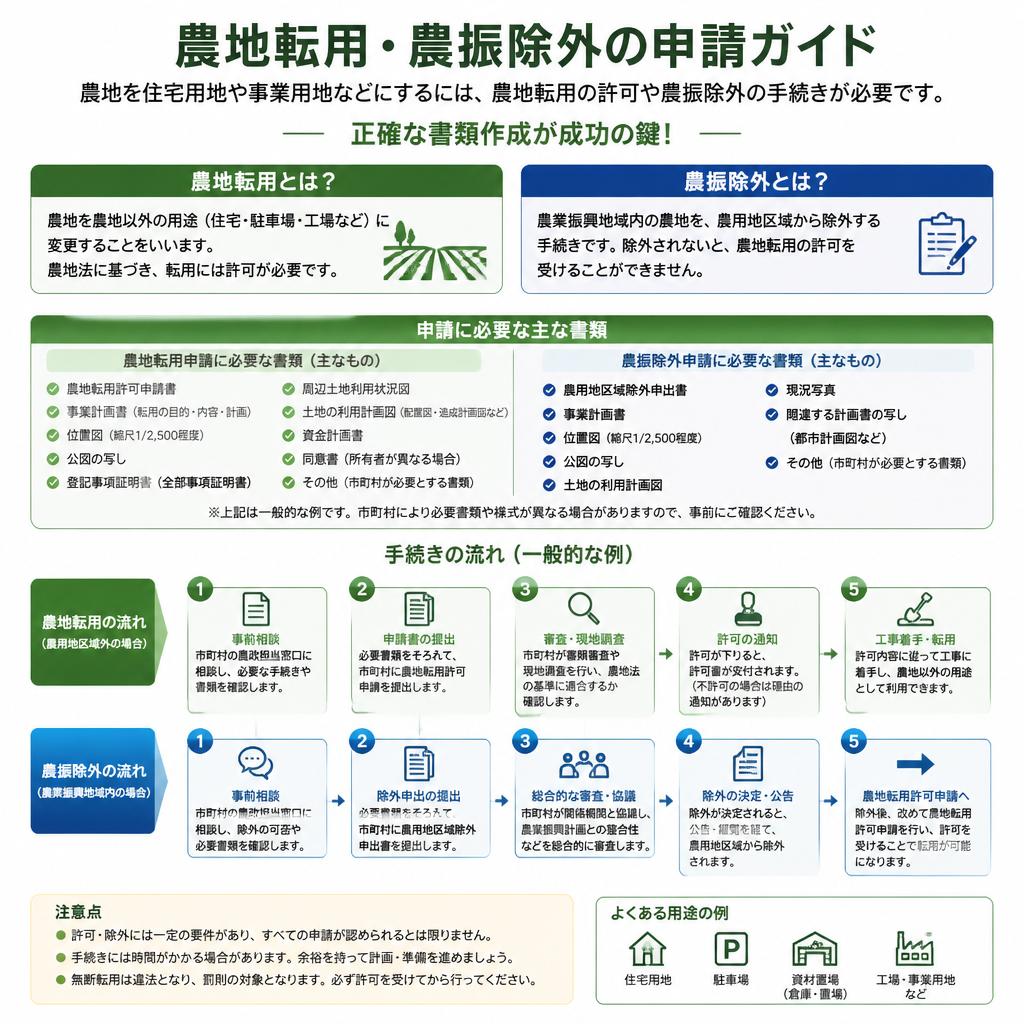

土地ごとに必要な手続きは異なりますが、一般的には次の順番で許可見込みを整理します。
地番、面積、所有者、施設用途、配置、造成内容を確認。
農用地区域内外と地域計画への位置付けを確認。
第1種・第2種・第3種などの農地区分を照会。
開発許可、盛土、道路、排水、文化財等を確認。
土地利用計画・資金計画・他法令の見込みを整えて申請。
FARMLAND CLASS
農地転用の立地基準は、農地の場所や周辺状況によって大きく変わります。
| 農地区分 | 主な考え方 | 転用許可の方針 |
|---|---|---|
| 甲種農地 唐津市には現在ないと案内 | 特に良好な営農条件を備えた農地 | 原則不許可 例外許可あり |
| 第1種農地 | おおむね10ha以上の一団農地、土地改良事業区域内など | 原則不許可 福祉施設等も例外要件の確認が必要 |
| 第2種農地 | 市街地化が見込まれる区域や小集団の生産性の低い農地など | 条件付き 第3種農地や農地以外の代替地の検討が重要 |
| 第3種農地 | 駅・市役所・公共公益施設に近い、市街地化が進んだ区域など | 原則許可 一般基準への適合は別途必要 |
※最終的な農地区分の判断は佐賀県が行います。照会時点の回答であり、実際の計画時に再確認が必要です。
LOCAL RULES
農振除外が関係する場合は、建築予定日から逆算して早めに相談する必要があります。
電話回答は行われておらず、窓口・メール・FAXで照会。回答はおおむね2週間程度です。
区域内農地の農振除外・農地転用前に必要。完了まで3カ月以上と案内されています。
事前相談で除外見込みを確認後、申出書類が案内されます。完了まで長期間を要します。
他法令の許可見込みや資金関係資料を整え、締切までに完全な状態で提出します。
ARTICLE 4 OR 5
誰が農地を転用するか、売買・賃貸借などの権利移動を伴うかによって申請が変わります。
BY PROJECT
同じ農地転用でも、事業規模・建物用途・必要駐車台数などによって審査資料が変わります。
DOCUMENTS
申請地と事業内容により追加書類があります。締切直前ではなく、早めの事前審査が重要です。
RELATED PERMITS
農地転用の許可だけを先に進めるのではなく、実際に建築できることを確認します。
※都市計画区域外では別の面積基準が関係する場合があります。また、3,000㎡未満でも他法令の手続きが不要になるとは限りません。
FEES
筆数、計画面積、農地区分、農振除外、開発許可の有無を確認して正式にお見積りします。
土地利用計画図・被害防除計画等を含む基本料金の目安
事前相談、農振除外申出、農地転用までを一体対応
開発許可、盛土許可、測量・設計者との連携を含めて整理
ONE-STOP SUPPORT
農地転用だけでなく、開発許可・盛土許可・農振除外・道路水路関係まで、計画の実現に必要な手続きを確認します。
FAQ
CONTACT
地番、位置図、全部事項証明書、計画している建物の用途・規模が分かれば、確認がスムーズです。
※本ページは2026年8月1日時点の公表資料をもとに作成しています。制度・受付時期・様式は変更される場合があるため、個別案件では最新資料と管轄窓口をご確認ください。
Related
関連記事
