届出となる規模の例
- 盛土で高さ1m超の崖
- 切土で高さ2m超の崖
- 崖を生じない高さ2m超の盛土
- 盛土・切土面積500㎡超
- 土石堆積:高さ2m超かつ300㎡超、または500㎡超
Point 01
Point 02
Point 03

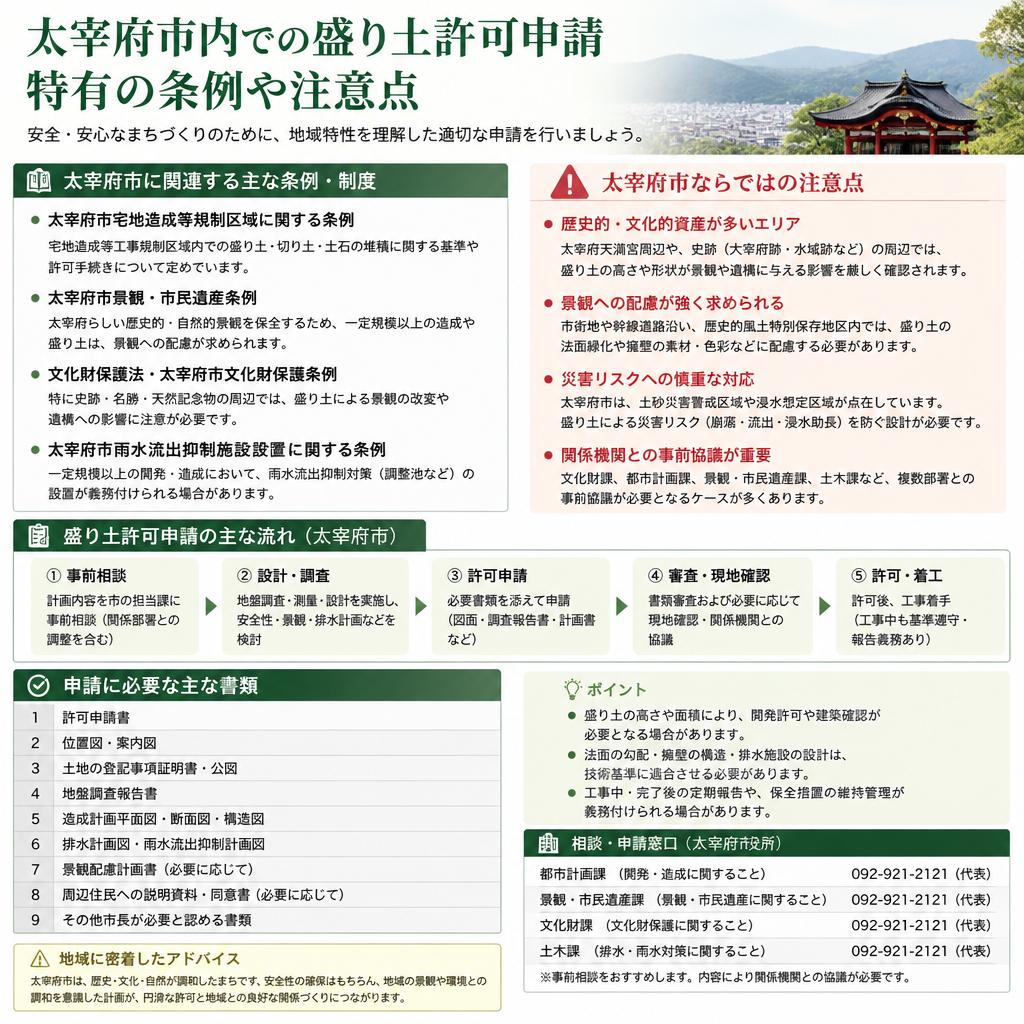

地域ごとの条例と申請の注意点
太宰府市内で盛り土を伴う土地開発を行う際には、地域特有の条例や注意点が存在します。盛り土造成には、周辺環境や地域のニーズを考慮したうえで慎重な対応が求められます。特に、太宰府市では盛り土の高さや面積に関して明確な基準が設けられており、これに従わない場合、許可が下りないこともあります。このため、申請前にしっかりとした知識を持って臨むことが重要です。
当事務所では、太宰府市における盛り土許可申請の流れやスケジュールについても詳しくご案内します。申請には多くの書類が必要で、正確かつ適切に準備することが成功の鍵です。具体的には、土地の現況を示す図面や計画書、周辺住民への説明資料が求められます。これらの書類を準備することから、スムーズな申請が実現できます。
また、当事務所は地域密着型のサービスを提供しており、太宰府市の特有の事情に精通しています。地域の条例や行政の判断基準を理解した上で、最適な申請内容をアドバイスすることが可能です。特に、自治体ごとの開発指導要綱や地域ごとの特色に基づいた情報を提供することで、お客様の手続きをサポートいたします。
盛り土許可申請に不安を感じている方も、ぜひ一度ご相談ください。専門の行政書士がサポートし、お客様が安心して申請を進められるよう努めます。オンラインでの相談も受け付
盛土規制法の区域・規模判定から、住民周知、申請図書、定期報告・中間検査まで。太宰府市で重なる開発、景観、文化財、道路の協議も一緒に整理します。 次のいずれかに該当する工事は、原則として県知事の許可対象です。 同じ造成でも、規模によって手続が変わります。高さ・面積・崖の有無を図面で判定します。 上記は概要です。盛土と切土を同時に行う場合の基準、除外工事、既存盛土、区域境界をまたぐ工事は個別に確認します。 盛土許可だけ取得しても、ほかの手続が未了なら着工できないことがあります。 1,000㎡以上の事業や一定の建築計画では、事前協議、標識設置、周辺説明、公共施設協議が必要です。 土地の形質変更、土石等の屋外堆積は景観計画上の届出対象となり得ます。適合通知前に着工できない場合があります。 包蔵地かどうかを事前審査。該当時は93条届出、試掘、工法協議などを造成工程に織り込みます。 建築その他の開発では道路状況と都市計画を事前確認。後退、隅切り、寄附が土地利用計画に影響します。 市街化区域で1,000㎡以上などは都市計画法の開発許可も検討。みなし許可の適用と検査・報告の扱いを確認します。 農地転用、緑地保全、雨水浸透・排水先、水路や普通河川の手続を並行して整理します。 事前相談から検査まで、設計者・施工者とも情報をそろえて進めます。 所在地を規制区域図で確認し、現況測量、計画高、盛土・切土面積、土量から手続を判定します。 開発許可、開発指導要綱、道路、景観、文化財、農地、排水等を洗い出します。 工事主・設計者・施工者・行政書士の役割を着工前に整理し、現場と申請図書の不一致を防ぎます。 対象になり得ます。建物を建てない工事でも、盛土・切土や土石の一時堆積が規模基準を超えれば許可・届出を検討します。景観届出や農地転用が別に必要なこともあります。 都市計画法の開発許可を受けた工事には盛土規制法上のみなし許可の取扱いがありますが、盛土規制法の技術基準や中間検査・定期報告等が関係します。申請窓口と図面の整合を事前に確認します。 規制区域指定時点の既存盛土や、指定時に施工中の工事には届出や安全措置が関係することがあります。造成時期、施工状況、図面の有無を確認して県へ相談します。 盛土の高さ・面積・区域が少し変わるだけで手続が変わります。太宰府市の景観・文化財・開発手続も含め、初期段階から整理します。太宰府市の
盛土許可申請宅地造成等工事規制区域の許可基準
工事の種類
許可対象となる規模の概要
盛土で崖を生じる
盛土部分に高さ1mを超える崖が生じるもの
切土で崖を生じる
切土部分に高さ2mを超える崖が生じるもの
盛土と切土
合計して高さ2mを超える崖が生じるもの
崖を生じない盛土
盛土の高さが2mを超えるもの
面積による判定
盛土または切土をする土地の面積が500㎡を超えるもの
土石の一時堆積
高さ2m超かつ面積300㎡超、または面積500㎡超
特定盛土等規制区域は「届出」と「許可」を区別
届出となる規模の例
許可となる大規模工事の例
太宰府市で同時に確認するローカル手続
開発指導要綱
景観の事前協議
埋蔵文化財
道路事前協議
開発許可
農地・緑地・排水

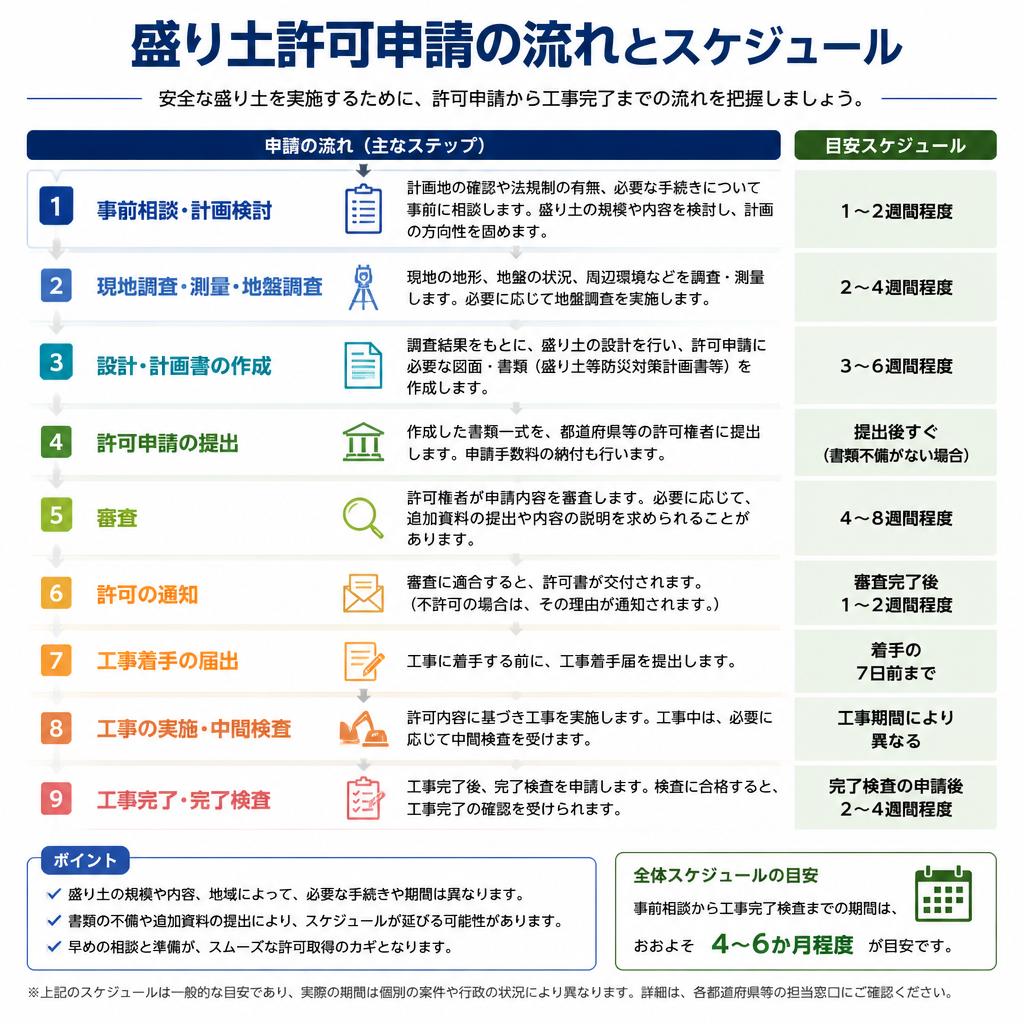

盛土許可申請の流れ
区域・規模の判定
関連法令と太宰府市ルールの調査
よくある質問
駐車場や資材置場の造成も対象ですか?
開発許可があれば盛土許可は不要ですか?
既にある盛土はどうなりますか?
計画高を決める前に、許可区分を確認
基準は要約です。最新の区域図、手引、技術基準および個別案件の許可要否は福岡県・太宰府市への確認が必要です。
申請書、設計図、構造計算、地盤・排水資料、資力信用関係資料等を提出します。
説明会、戸別訪問、書面配布等、法令に沿った方法で工事内容を周知し、実施記録を整えます。
標識掲示、着手届、変更許可、定期報告、中間検査、完了検査まで許可条件に沿って管理します。
工事内容の変更、工程ごとの写真・記録、一定規模の工事の定期報告や中間検査、完了検査が必要です。無許可変更や検査前の工程進行は、是正や工事停止につなが
